“现在模拟过电流保护动作进行断路器分合传动试验,相关人员注意一次设备、二次设备以及监控后台等处状态是否正常。”近日,在福建省漳州市云霄县,国网福建省电力有限公司调试人员正在闽粤联网工程云霄换流站开展年度检修工作。

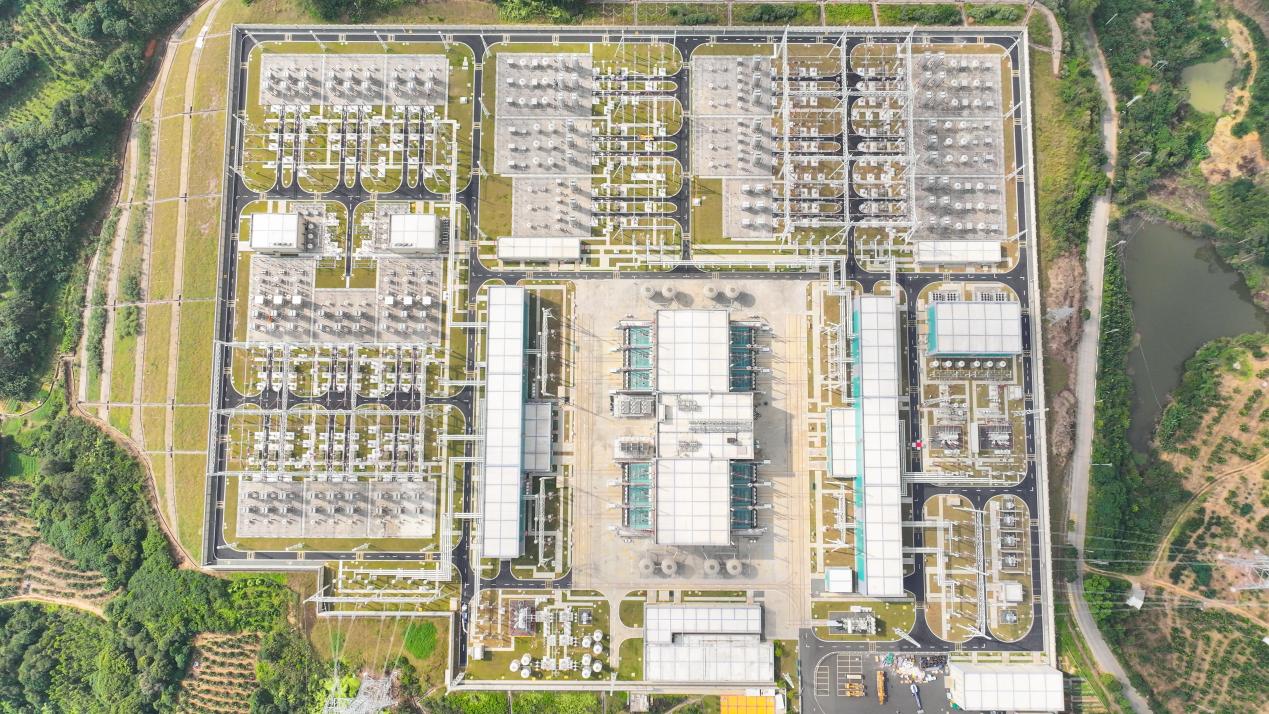

位于漳州云霄的闽粤联网工程。福建省送变电工程有限公司供图

位于漳州云霄的闽粤联网工程。福建省送变电工程有限公司供图

闽粤联网工程是国家“十四五”发展规划重点电力项目,也是闽粤两省首条电力联网线路,实现了福建、广东两省间电力互补互济、调剂余缺。该工程于2022年9月30日竣工投产,线路全长303千米,输送容量200万千瓦。工程投运两年多以来,累计输送电量93.49亿千瓦时。其中,福建输送广东电量53.49亿千瓦时,广东输送福建电量40亿千瓦时,有效提升了两省电网保供能力。

闽粤联网工程。福建省送变电工程有限公司供图

本次检修时间为11月2日至11月19日,是闽粤联网工程投运以来的大规模“全面体检”,共投入人员近600人,检修项目包括303千米输电线路和1座换流站。检修期间,输电线路将完成绝缘子清扫、零值检测、缺陷处理等工作,换流站内将完成30个工作面,包括28个例行检修及试验项目、17个特殊性检修项目、120个消缺项目、11个隐患排查治理项目、6个可靠性提升项目及5个程序升级项目。

福建送变电公司检修人员正在进行调试作业。福建省送变电工程有限公司供图

换流阀的检查也是此次检修的重点项目,该换流阀应用我国自主研发的6英寸晶闸管,阀塔采用悬吊式堆叠结构,每半个阀塔由四名人员配合检查。检修人员需乘坐升降车,环绕在阀塔内部及周围开展高空作业,检查阀模块外部光纤连接、电气接线,配合完成阀避雷器检查及试验、主通流回路接触电阻试验等工作,详细记录相关调试数据。

福建送变电公司巡检人员正开展线路检修作业。福建省送变电工程有限公司供图

福建送变电公司巡检人员正开展线路检修作业。福建省送变电工程有限公司供图

在巡检任务中,无人机可依据规划任务自主飞行,利用高清摄像头对每基铁塔的均压环、引流线等附件进行巡检,精细化检查线路设备情况,多角度拍摄图像并保存线路设备的红外测温等数据,不放过任何一个风险点、薄弱点,通道安全性和巡检效率均得到明显提高。

本次年检完成后,将进一步提升闽粤联网工程设备健康水平,保障两省电力能源大动脉安全稳定运行,为闽粤两省能源低碳转型和经济高质量发展提供坚强电力保障。(严志辉 林丽平)
